هادی صدوقی یزدی، عباس رسول زادگان
گروه کامپیوتر دانشگاه فردوسی مشهد
برای ارایه به
شرکت آب منطقهای خراسان رضوی
خلاصه
مدیریت پروژههای عمرانی در حوزه آب با چالشهای پیچیدهای از جمله عدم قطعیت در زمان و هزینه، تخصیص نامناسب منابع و نبود سیستمهای پشتیبان تصمیمگیری هوشمند روبرو است. این طرح، یک «سامانه مدیریت هوشمند پروژههای آبی» را پیشنهاد میکند که با بهرهگیری از الگوریتمهای پیشرفته هوش مصنوعی و بهینهسازی، به دنبال خلق تحولی بنیادین در مدیریت پروژههای شرکت آب منطقهای خراسان رضوی است.

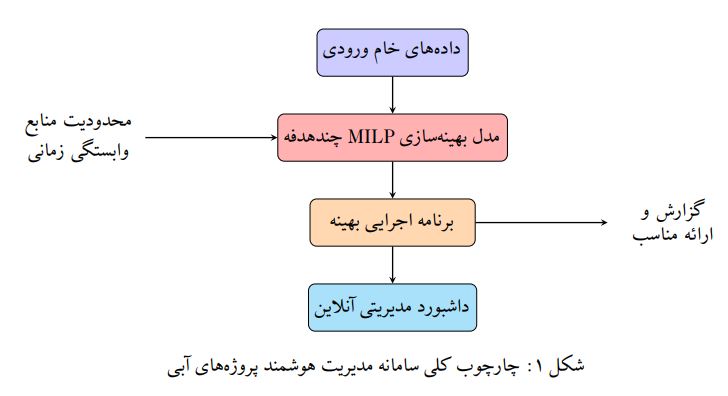

هدف اصلی این سامانه، بهینهسازی همزمان چهار رکن اساسی مدیریت پروژه یعنی زمان، هزینه، ماشینآلات و نیروی انسانی است. برای دستیابی به این هدف، از یک چارچوب ترکیبی استفاده میشود. ابتدا اطلاعات منابع، قیدها و محدودیت ها بهمراه نیازهای رسیده برای انجام پروژه برای اعمال به موتور بهینه ساز سیستم آماده می شود. در گام بعد، این اطلاعات به عنوان ورودی به یک مدل بهینهسازی چندهدفه مبتنی بر برنامهریزی عدد صحیح آمیخته (MILP) تغذیه میشوند. این مدل بهینهسازی، با در نظر گرفتن محدودیتهای منابع و وابستگیهای بین فعالیتها، به جستجوی بهترین ترکیب ممکن از تخصیص ماشینآلات، نیروی انسانی و زمانبندی فعالیتها میپردازد تا همزمان، اهداف متعارض کاهش زمان و هزینه کل پروژه را محقق سازد. نتیجه باید با زبان قابل رک در اختیار کارشناسان قرار گیرد تا با توضیحات ارایه شده و هوشمندانه بتوانند ارتباط بین خروجی برنامه ریزی شده و اطلاعات موجود و درخواستهای صورت گرفته ارتباط منطقی برقرار کنند.
خروجی این سامانه، یک برنامه اجرایی بهینهشده و پویا است که از طریق یک داشبورد مدیریتی آنلاین در اختیار مدیران قرار میگیرد. این داشبورد امکان رصد بلادرنگ پیشرفت پروژه، نظارت بر بهرهوری منابع و شبیهسازی سناریوهای مختلف تصمیمگیری را فراهم میآورد.
پیادهسازی این طرح منجر به دستاوردهای قابلتوجهی از جمله کاهش تأخیرات پروژه، کاهش هزینههای اجرایی و استهلاک تجهیزات، افزایش بهرهوری نیروی کار و ماشینآلات و در نهایت ارتقای شفافیت و کیفیت تصمیمگیری خواهد شد. این سامانه نه تنها به عنوان یک ابزار عملیاتی، بلکه به عنوان یک دارایی استراتژیک برای شرکت آب منطقهای خراسان رضوی در جهت حرکت به سمت «حکمرانی هوشمند آب» عمل خواهد کرد.
تعریف مسئله
در شرکت آب منطقهای خراسان رضوی، پروژههای آبی اعم از ساخت، بازسازی یا نگهداری سازهها و تأسیسات با چالشهای متعددی مواجه هستند از جمله تأخیر در اجرای پروژهها، افزایش هزینهها، تخصیص نامناسب ماشینآلات و نیروی انسانی و نبود ابزارهای تصمیمیار مبتنی بر داده. این طرح با هدف بهکارگیری هوش مصنوعی برای مدیریت و تخصیص منابع در پروژههای آبی طراحی شده است.
اهداف پروژه
هدف این پژوهش، طراحی و پیادهسازی یک سامانه بهینهسازی برای مدیریت پروژههای آبی است که تصمیمگیری را بر پایه دادههای عملیاتی بلادرنگ و مشخصات فنی پروژه قرار میدهد. چارچوب پیشنهادی، که در شکل زیر نمایش داده شده است، به گونهای طراحی شده است که دادههای خام ورودی را به یک برنامه اجرایی بهینه تبدیل میکند.
سوابق هوش مصنوعی در پروژه های جهانی
ابتدا پروژ ه هایی معرفی می شوند :
- پروژههای Veolia (فرانسه) - بزرگترین شرکت مدیریت آب جهان
- Hubgrade - سیستم بهینهسازی عملکرد تصفیهخانههای فاضلاب
- آدرس: Veolia Hubgrade Case Studies
- موقعیت: Klaipėda, Lithuania (تولید برق از فاضلاب)
- ویژگیها:
- بهینهسازی فرآیندهای تصفیهخانه با استفاده از هوش مصنوعی
- کاهش ۲۰٪ هزینههای عملیاتی
- افزایش ۳۰٪ بهرهوری تجهیزات
- پایش بلادرنگ دادههای ۵۰۰۰ سنسور
- سیستم مدیریت آب هوشمند در Danube Delta (رومانی)
- آدرس: Veolia Smart Water Solutions
- ویژگیها:
- پیشبینی الگوهای مصرف آب با AI
- تشخیص زودهنگام نشتها
- کاهش ۲۵٪ اتلاف آب
- Hubgrade - سیستم بهینهسازی عملکرد تصفیهخانههای فاضلاب
- پروژههای Siemens (آلمان) - دوقلوی دیجیتال برای مدیریت آب
- PlantSight - مدل دیجیتال تصفیهخانه آب
- آدرس: Siemens AI and Digital Twin
- موقعیت: IFAT Exhibition 2022 (برلین)
- ویژگیها:
- مدلسازی دیجیتال کامل تصفیهخانه
- بهینهسازی ۴۰٪ مصرف انرژی پمپها
- پیشبینی خرابیهای پیشرونده
- کاهش ۱۵٪ هزینههای نگهداری
- سیستم AI برای مدیریت شبکههای آب در UK و سوئد
- آدرس: Siemens AI-powered Water
- ویژگیها:
- کاهش ۳۰٪ اتلاف آب در شبکههای توزیع
- تشخیص زودهنگام نشتها با دقت ۹۵٪
- بهینهسازی ۲۰٪ مصرف انرژی
- PlantSight - مدل دیجیتال تصفیهخانه آب
- پروژههای Xylem (آمریکا) - IoT و AI برای مدیریت آب
- سیستم هوشمند آب در شهرهای اروپایی
- آدرس: Smart Water Management Report
- ویژگیها:
- پایش بلادرنگ کیفیت آب
- پیشبینی آلودگیها
- بهینهسازی ۲۵٪ مصرف انرژی
- سیستم هوشمند آب در شهرهای اروپایی
- پروژههای جهانی در قالب گزارشهای آکادمیک
- پروژه آب هوشمند در Khelvachauri, Georgia
- آدرس: AI for Smart Water Solutions
- ویژگیها:
- سیستم AI برای مدیریت آب در مناطق محروم
- کاهش ۲۰٪ اتلاف آب
- افزایش ۳۵٪ کارایی سیستمهای توزیع
- سیستمهای آب هوشمند در شهرهای هوشمند
- آدرس: Smart Water Cities Report
- شهرهای مورد مطالعه:
- Algarrobo, Spain
- Busan, South Korea
- Ciudad Juarez, Mexico
- Hong Kong, China
- New York City, USA
- پروژه آب هوشمند در Khelvachauri, Georgia
- پروژههای پیشرفته با IoT و Gamification
- Smart Gamified Water Conservation System (SGWCS)
- آدرس: AI-driven IoT and gamification
- ویژگیها:
- پیشبینی مصرف آب با دقت ۹۷.۲٪
- سیستم بازیسازی برای کاهش مصرف خانگی
- کاهش ۲۰٪ اتلاف آب در صنایع
- Smart Gamified Water Conservation System (SGWCS)
- پروژههای خاص در صنایع
- بهینهسازی مصرف آب در صنایع
- آدرس: Driving water sustainability
- ویژگیها:
- کاهش ۲۵٪ مصرف آب در صنایع
- کاهش ۱۵٪ هزینههای عملیاتی
- بهینهسازی ۲۰٪ مصرف انرژی
- بهینهسازی مصرف آب در صنایع
سوابق بهینه سازی و مدیریت آب چند مطالعه موردی
۱. پروژههای بهینهسازی تصفیهخانههای آب با AI
AI برای بهینهسازی فرآیندهای تصفیهخانه
- آدرس: AI for process optimisation for water treatment
- ویژگیها:
- بهینهسازی همزمان مصرف انرژی، مواد شیمیایی و نیروی انسانی
- کاهش ۲۰-۳۰٪ هزینههای عملیاتی
- افزایش ۲۵٪ بهرهوری تجهیزات
- پایش بلادرنگ ۵۰۰۰+ سنسور برای کنترل خودکار فرآیندها
سیستمهای AI برای مدیریت شبکههای آب
- آدرس: AI in water management: Balancing innovation and consumption
- ویژگیها:
- بهینهسازی همزمان زمان توزیع آب، هزینه پمپاژ و تخصیص منابع
- کاهش ۲۵٪ مصرف انرژی پمپها
- کاهش ۱۵٪ هزینههای نگهداری
- بهینهسازی ۳۰٪ تخصیص نیروی انسانی
شرح مسیله آدرس: تصفیه آب با هوش مصنوعی
بهینهسازی هوشمند فرآیند برای تاسیسات تصفیه آب آشامیدنی و فاضلاب، فرصتی برای خودکارسازی کنترل فرآیندهای تصفیه و/یا ارائه پشتیبانی تصمیمگیری لحظهای برای اپراتورهای تاسیسات تصفیه فراهم میکند.
چالش موجود
- تاسیسات تصفیه به طور سنتی توسط انسانها بر اساس دستورالعملهای علمی اداره میشوند
- کیفیت آب منبع (ورودی) در هر تصفیهخانه میتواند به طور قابل توجهی متفاوت باشد
- نیاز به فرآیندهای تصفیه مختلف و سطوح مختلف دوز مواد شیمیایی برای رسیدن به استانداردهای مورد نیاز
- هزینههای عملیاتی جهانی: حدود ۷۶ میلیارد دلار آمریکا در سال
راهحل فناورانه
- هوش مصنوعی (AI) و دوقلوی دیجیتال (Digital Twin)
- فناوریهای خودآموز هوش مصنوعی میتوانند دادههای حسگر تاریخی و فعلی را تحلیل کنند
- کنترل مستقیم فرآیندها یا ارائه پشتیبانی تصمیمگیری لحظهای
- ارائه پیشبینیهای عملکرد و اقدامات توصیهشده
مزایا
- بهبود کارایی تاسیسات تصفیه آب آشامیدنی و فاضلاب
- بهبود قابلیت اطمینان کیفیت آب
- رضایت بیشتر مشتریان
- سطح بالاتری از مسئولیت شرکتها
- بهبود نتایج زیستمحیطی
بهبود کارایی و کاهش هزینهها
- کاهش هزینههای عملیاتی به دلیل تصمیمگیریهای بهینهتر عملیاتی
- تصمیمات و توصیههای لحظهای توسط هوش مصنوعی
افزایش ارزش اقتصادی، اجتماعی و زیستمحیطی
- بهبود زیباییشناسی آب برای جامعه از طریق پشتیبانی تصمیمگیری لحظهای
- ارائه سطح بالاتری از خدمات به مشتریان از طریق کیفیت ثابت آب
- تولید آب بیشتر از یک منبع معین
-
امکان تأخیر در هزینههای سرمایهای برای توسعه زیرساخت تصفیهخانه
- ریسک: کیفیت پایین دادههای تاریخی منجر به هوش مصنوعی با کیفیت پایین میشود
-
راهکار کاهش: نیاز به دانشمندان داده ماهر، نرمافزار و متخصصان تصفیه آب
- ریسک: نیاز به آموزش مجدد کارگران برای کار با سیستمهای خودکار
-
راهکار کاهش: ارتقای مهارت اپراتورهای تصفیه خانههای آب
- ریسک: سیستمهای کنترل، به ویژه آنهایی که در فضای ابری قرار دارند، در معرض حملات سایبری هستند
-
راهکار کاهش: اجرای هوش مصنوعی بر روی کامپیوترهای محلی بدون اتصال به اینترنت
- ریسک: هوش مصنوعی ممکن است در مواجهه با دادههای غیرمشابه با دادههای آموزشی، تصمیمگیری ضعیفی ارائه دهد
- راهکار کاهش: استفاده از اپراتورهای بسیار ماهر برای نظارت بر تصمیمات هوش مصنوعی
نمونههای اجرایی
نمونه ۱: Createch360
- محل اجرا: تصفیهخانه فاضلاب Brembate در ایتالیا
- ظرفیت: تصفیه ۵۳,۶۰۰ مترمکعب فاضلاب در روز (معادل ۲۳۶,۰۰۰ نفر)
- نتایج: ۱۹٪ کاهش مصرف انرژی
- دوره بازگشت سرمایه: ۱-۲ سال
- زمان اجرا: ۳ ماه
نمونه ۲: Emagin HARVI
- محل اجرا: شهر کالگری، کانادا
- خدماترسانی: بیش از ۱.۲ میلیون ساکن و ۲۰,۰۰۰ مشتری صنعتی، تجاری و مؤسسهای
- نتایج: ۲۱٪ صرفهجویی نسبت به عملیات پایه
- دوره بازگشت سرمایه: ۳ ماه
2. پروژههای جهانی در قالب گزارشهای آکادمیک
پروژه آب هوشمند در Danube Delta
- آدرس: AI for Smart Water Solutions
- ویژگیها:
- سیستم AI برای مدیریت همزمان زمان، هزینه و منابع
- کاهش ۲۰٪ اتلاف آب
- افزایش ۳۵٪ کارایی سیستمهای توزیع
این مطالعه به ارائه یک نسخه پیشرفته از نرمافزار MACS Water Smart میپردازد که برای کمک به شرکتهای آب کوچک و متوسط طراحی شده است. این ابزار با ادغام هوش مصنوعی و مدلسازی هیدرولیکی مبتنی بر EPANET با قابلیتهای سیستم اطلاعات جغرافیایی (GIS)، شبکههای آبرسانی را بهینهسازی میکند. روش ارائه شده روی شبکه آب شرب شهر خلواچائوری در گرجستان آزمایش شد؛ شبکهای که بهویژه در زمان اوج مصرف در نواحی جنوبی خود با کمبود فشار مواجه است.
با استفاده از الگوریتمهای یادگیری ماشین، این ابزار وظایفی مانند بهینهسازی قطر لولهها و بازیابی فشار را به صورت خودکار انجام میدهد و به تدریج نیاز به مداخله کارشناسان را از بین میبرد. بهینهسازی مبتنی بر هوش مصنوعی منجر به افزایش فشار بیش از ۲۵ متر، کاهش سرعت جریان به کمتر از ۱.۵ متر بر ثانیه، بهبود بازده پمپاژ به میزان ۱۵٪ و کاهش نرخ نشتی به میزان ۸٪ شده است. علاوه بر این، زمان محاسباتی نیز در مقایسه با روشهای سنتی ۳۵٪ کاهش یافته است.
سیستمهای آب هوشمند در شهرهای هوشمند
گزارشی خوب
- آدرس: Smart Water Cities Report
- شهرهای مورد مطالعه:
- Algarrobo, Spain
- Busan, South Korea
- Ciudad Juarez, Mexico
- Hong Kong, China
- New York City, USA
نتیجهگیری
تمام این پروژهها نشان میدهند که:
- صرفهجویی اقتصادی: کاهش ۱۵-۴۰٪ هزینههای عملیاتی
- کاهش اتلاف منابع: ۲۰-۳۰٪ کاهش در مصرف آب و انرژی
- افزایش بهرهوری: ۲۵-۴۰٪ بهبود در عملکرد تجهیزات و نیروی انسانی
- پیشبینی هوشمند: دقت ۹۰-۹۷٪ در پیشبینی خرابیها و مصرف
- مدیریت پویا: واکنش سریع به تغییرات شرایط
این پروژهها با استفاده از فناوریهای مدرن مانند AI, IoT, Digital Twins و بهینهسازی ریاضی، مدیریت پروژههای آب را به سطح جدیدی رساندهاند که میتواند الگوی مناسبی برای پیادهسازی در ایران باشد. در ادامه با تاکید بیشتر بر بهینه سازی در صنعت آب با مثالهای دیگر ادامه می دهیم:

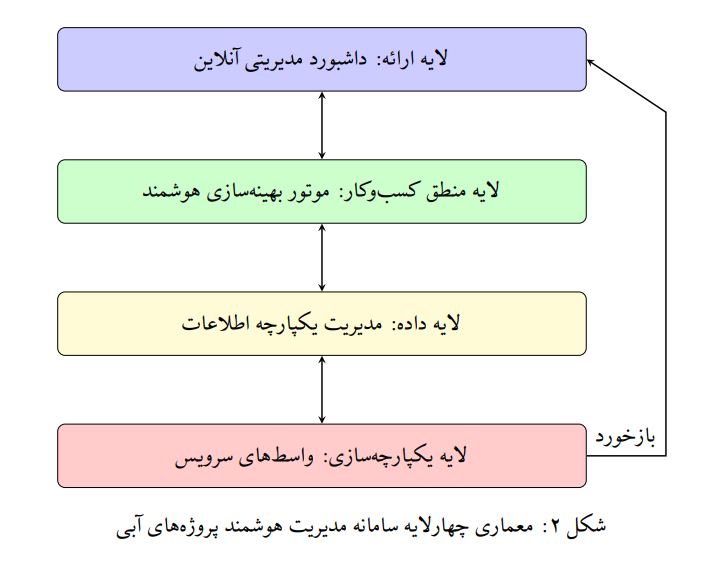

ورودیهای سامانه مد نظر
موتور بهینهسازی سامانه، تصمیمات خود را بر اساس سه دسته از دادههای ورودی اتخاذ میکند:
منابع موجود
این دسته شامل کلیه منابع در دسترس برای اجرای پروژه است که به شرح زیر میباشند:
- نیروی انسانی: تعداد، تخصصها، سطح مهارت و زمانهای در دسترس پرسنل.
- ماشینآلات و تجهیزات: انواع ماشینآلات (حفاری، بتنریزی، حملونقل و غیره)، تعداد، ظرفیت، مشخصات فنی و برنامه زمانی در دسترس بودن هر دستگاه.
- مواد و مصالح: انواع مصالح مورد نیاز (سیمان، میلگرد، لوله و غیره)، مقادیر موجود در انبار و نرخ تأمین.
- بودجه: اعتبارات مالی تخصیص یافته و جریان نقدینگی پروژه.
قیدها و محدودیتها
این بخش شامل تمام شرایط فنی، قراردادی و محیطی است که فرآیند بهینهسازی باید آنها را رعایت کند:
- محدودیتهای تکنولوژیکی: توالی اجباری فعالیتها (وابستگیهای FS, SS, FF, SF)، مدت زمان حداقلی یا حداکثری فعالیتها. پیوست جهت توضیح بیشتر
- محدودیتهای منابعی: سقف در دسترس بودن هر منبع (نیروی انسانی، ماشینآلات) در هر بازه زمانی.
- محدودیتهای زمانی: تاریخ شروع اجباری، مهلتهای قطعی (ددلاین) برای پروژه یا فعالیتهای کلیدی.
- محدودیتهای زیستمحیطی و ایمنی: دورههای مجاز برای انجام فعالیتهای پرسر و صدا یا پرخطر، استانداردهای ایمنی کار با تجهیزات.
درخواستها و نیازهای پروژه
این بخش، اهداف و خواستههای ذینفعان پروژه را مشخص میکند و به عنوان اهداف تابع بهینهسازی عمل مینماید:
- فهرست فعالیتها: شناسه، شرح و مدت زمان برآوردی هر فعالیت.
- اهداف اصلی: تعیین اولویت پروژه بین «کمینهسازی زمان کل اجرا» یا «کمینهسازی هزینه کل» یا ترکیبی از هر دو به صورت چندهobjective.
- درخواستهای خاص: اولویتدهی به بخشهای خاصی از پروژه، درخواست اتمام یک فاز در تاریخ مشخص.
ساختار دادههای ورودی بهینهساز
برای تغذیه موتور بهینهسازی، دادهها در قالب ساختار JSON سازماندهی میشوند تا امکان پردازش ماشینی، اعتبارسنجی و توسعهپذیری فراهم گردد. بخشی از آن در ادامه آمده است-کاملتر در گزارش مشاهده شود:
{
"resources": {
"human_resources": [
{
"id": "HR001",
"role": "مهندس عمران",
"skill_level": "پیشرفته",
"available_times": ["2025-11-10T08:00", "2025-11-10T16:00"]
}
],
چند مورد دیگر که در گزارش آمده است: “equipment”, “materials” , “budget”, “constraints”, “resource_limits”
ساختار صورت پروژههای رسیده
-کاملتر در گزارش مشاهده شود:
{
"project_requests": [
{
"project_id": "PRJ-2024-001",
"title": "احداث سد خاکی کوچک",
"description": "احداث سد خاکی به ارتفاع ۱۵ متر و حجم ۵۰۰ هزار مترمکعب",
"priority": "HIGH",
"type": "ساخت",
"location": {
"address": "استان خراسان رضوی، شهرستان مشهد، منطقه طرقبه",
"lat": 36.297,
"lon": 59.606
},
"estimated_budget": 50000000000,
"currency": "IRR",
"timeline": {
"request_date": "2024-01-15",
"desired_start": "2024-03-01",
"desired_completion": "2024-12-30",
"deadline_type": "قطعی"
},
"activities": [
{
"id": "ACT-001",
"description": "عملیات خاکی و گودبرداری",
"estimated_duration": 90,
"skill_requirements": [
"مهندس عمران",
"اپراتور ماشین آلات سنگین"
],
"equipment_requirements": [
{"type": "بیل مکانیکی", "quantity": 3},
{"type": "لودر", "quantity": 2}
],
"dependencies": []
},
{
"id": "ACT-002",
"description": "اجرای هسته رسی",
"estimated_duration": 60,
"skill_requirements": [
"مهندس ژئوتکنیک",
"کارگر فنی"
],
"dependencies": ["ACT-001"]
}
],
"special_requirements": {
"environmental": [
"رعایت حریم رودخانه",
"پایش کیفیت آب پایین دست"
],
"safety": [
"نصب علائم هشدار دهنده",
"دسترسی اضطراری به مرکز درمانی"
],
"technical": [
"نظارت مستمر ژئوتکنیک",
"کنترل تراکم خاک"
]
},
"constraints": {
"resource_limits": {
"max_daily_workers": 50,
"max_heavy_equipment": 10
},
"time_windows": {
"allowed_working_hours": ["06:00", "18:00"],
"restricted_days": ["FRIDAY"]
},
"environmental_restrictions": {
"noise_limits": ["22:00", "06:00"],
"water_protection_zones": true
}
},
"contact_info": {
"requester": "مدیریت آب منطقه ای خراسان رضوی",
"contact_person": "مهندس محمدی",
"phone": "051-37654321",
"email": "water-project@khr.ir"
},
"attachments": [
"topographic_maps.zip",
"feasibility_study.pdf",
"environmental_impact_assessment.pdf"
],
"status": "در انتظار تایید",
"submission_date": "2024-01-10T08:30:00Z"
},
نمونه بعدی بصورت متن: **پروژه «بازسازی کانال انتقال آب» با شناسه PRJ-2024-002 در حال بررسی اولیه است. هدف این پروژه، بازسازی و بهسازی ۵ کیلومتر از کانال انتقال آب فرسوده در استان خراسان رضوی، شهرستان نیشابور است. بودجه پیشبینی شده برای این پروژه پانزده میلیارد تومان میباشد و زمانبندی انعطافپذیر آن، آغاز در ۲۵ بهمن ۱۴۰۲ و تکمیل تا ۱۰ تیر ۱۴۰۳ را هدفگذاری کرده است.
فعالیتهای اصلی پروژه شامل دو مرحله است: ابتدا تخریب بخشهای فرسوده به مدت ۳۰ روز با استفاده از تجهیزاتی مانند جرثقیل و کمپرسی، و پس از آن بتنریزی جدید به مدت ۴۵ روز که نیازمند نیروهای متخصصی مانند بتنکار و قالببند میباشد. الزامات ویژه عملیاتی پروژه، تأمین آب اضطراری در حین اجرا و هماهنگی نزدیک با بهرهبرداران محلی را شامل میشود. این پروژه در دستهبندی با اولویت متوسط قرار دارد و در حال حاضر در فاز بررسی اولیه به سر میبرد.
خلاصه درخواستهای پروژه
{
"project_summary": {
"period": "1402-10-01 تا 1402-10-15",
"total_requests": 12,
"total_budget": 450000000000,
"status_breakdown": {
"در انتظار تایید": 5,
"بررسی اولیه": 3,
"تایید شده": 2,
"رد شده": 1,
"نیاز به اصلاح": 1
},
"priority_breakdown": {
"فوری": 3,
"بالا": 4,
"متوسط": 3,
"پایین": 2
},
"type_breakdown": {
"ساخت سد": 2,
"احداث کانال": 4,
"بازسازی": 3,
"تعمیرات اساسی": 2,
"نگهداری": 1
},
"regional_distribution": {
"مشهد": 4,
"نیشابور": 2,
"سبزوار": 2,
"تربت حیدریه": 2,
"قوچان": 1,
"کاشمر": 1
},
"resource_requirements": {
"total_manpower": 850,
"heavy_equipment": 45,
"estimated_duration_days": 2840
}
}
موتور بهینهسازی (هسته مرکزی)
هسته مرکزی این سامانه یک مدل برنامهریزی است. این مدل ریاضی، با دریافت ورودیهای فوق، به جستجوی بهترین ترکیب ممکن از تخصیص منابع و زمانبندی فعالیتها میپردازد. تابع هدف این مدل به صورت زیر تعریف میشود:
تعریف مجموعهها و اندیسها
مجموعهها:
- $P = {1, 2, \ldots, N_p}$: مجموعه پروژهها
- $A = {1, 2, \ldots, N_a}$: مجموعه فعالیتها
- $R = {1, 2, \ldots, N_r}$: مجموعه منابع انسانی
- $E = {1, 2, \ldots, N_e}$: مجموعه ماشینآلات و تجهیزات
- $M = {1, 2, \ldots, N_m}$: مجموعه مواد و مصالح
- $T = {1, 2, \ldots, T_{max}}$: مجموعه دورههای زمانی (روزها)
- $S = {1, 2, \ldots, N_s}$: مجموعه مهارتهای تخصصی
زیرمجموعهها:
- $A_p \subseteq A$: فعالیتهای متعلق به پروژه $p$
- $R_s \subseteq R$: منابع انسانی دارای مهارت $s$
- $E_t \subseteq E$: تجهیزات قابل استفاده در زمان $t$
پارامترهای مدل
پارامترهای زمانی:
- $d_{a}$: مدت زمان مورد نیاز برای انجام فعالیت $a$
- $ES_{a}$: زودترین زمان شروع فعالیت $a$
- $LS_{a}$: دیرترین زمان شروع فعالیت $a$
- $deadline_p$: مهلت نهایی پروژه $p$
پارامترهای منابع انسانی:
- $c_r^h$: هزینه ساعتی نیروی انسانی $r$
- $avail_{r,t}$: در دسترس بودن نیروی انسانی $r$ در زمان $t$ (0 یا 1)
- $skill_{r,s}$: سطح مهارت $s$ نیروی انسانی $r$
- $req_{a,s}$: نیازمندی مهارت $s$ برای فعالیت $a$
پارامترهای ماشینآلات:
- $c_e^m$: هزینه ساعتی ماشینآلات $e$
- $avail_{e,t}$: در دسترس بودن ماشین $e$ در زمان $t$
- $cap_e$: ظرفیت ماشین $e$
- $req_{a,e}$: نیازمندی ماشین $e$ برای فعالیت $a$
پارامترهای مواد و مصالح:
- $c_m$: هزینه واحد ماده $m$
- $stock_{m,t}$: موجودی ماده $m$ در زمان $t$
- $req_{a,m}$: نیازمندی ماده $m$ برای فعالیت $a$
پارامترهای وابستگی:
- $pred_{a}$: مجموعه فعالیتهای پیشنیاز فعالیت $a$
- $lag_{a,a’}$: تاخیر زمانی بین فعالیت $a$ و $a’$
پارامترهای وزنی:
- $\alpha$: ضریب وزن زمان
- $\beta$: ضریب وزن هزینه
- $\gamma$: ضریب وزن کیفیت تخصیص
متغیرهای تصمیم
متغیرهای زمانی:
- $start_a$: زمان شروع فعالیت $a$
- $end_a$: زمان پایان فعالیت $a$
- $x_{a,t} = 1$ اگر فعالیت $a$ در زمان $t$ در حال اجرا باشد
متغیرهای تخصیص منابع:
- $y_{a,r,t} = 1$ اگر نیروی انسانی $r$ به فعالیت $a$ در زمان $t$ تخصیص یابد
- $z_{a,e,t} = 1$ اگر ماشین $e$ به فعالیت $a$ در زمان $t$ تخصیص یابد
- $w_{a,m,t}$: مقدار ماده $m$ تخصیص یافته به فعالیت $a$ در زمان $t$
متغیرهای پروژه:
- $projectDelay_p$: تاخیر پروژه $p$
- $totalCost$: هزینه کل پروژه
تابع هدف
\[\min \; \alpha \cdot \sum_{p \in P} projectDelay_p + \beta \cdot totalCost + \gamma \cdot \sum_{a \in A} \sum_{t \in T} penalty_{a,t}\]که در آن:
\[\begin{align} totalCost &= \sum_{a \in A} \sum_{r \in R} \sum_{t \in T} c_r^h \cdot y_{a,r,t} + \sum_{a \in A} \sum_{e \in E} \sum_{t \in T} c_e^m \cdot z_{a,e,t} + \sum_{a \in A} \sum_{m \in M} \sum_{t \in T} c_m \cdot w_{a,m,t} \\ projectDelay_p &= \max(0, \max_{a \in A_p} end_a - deadline_p) \\ penalty_{a,t} &= \sum_{r \in R} (1 - skill_{r,s}) \cdot y_{a,r,t} + \sum_{e \in E} (1 - quality_e) \cdot z_{a,e,t} \end{align}\]محدودیتها
محدودیتهای زمانی:
مدت زمان فعالیت: \(end_a = start_a + d_a \quad \forall a \in A\)
پنجره زمانی: \(ES_a \leq start_a \leq LS_a \quad \forall a \in A\)
وابستگیهای زمانی: \(start_{a'} \geq end_a + lag_{a,a'} \quad \forall a \in A, a' \in succ_a\)
محدودیتهای تخصیص منابع انسانی:
نیازمندی مهارت: \(\sum_{r \in R_s} y_{a,r,t} \geq req_{a,s} \cdot x_{a,t} \quad \forall a \in A, s \in S, t \in T\)
ظرفیت نیروی انسانی: \(\sum_{a \in A} y_{a,r,t} \leq avail_{r,t} \quad \forall r \in R, t \in T\)
عدم تجاوز از مهارت: \(y_{a,r,t} \leq skill_{r,s} \quad \forall a \in A, r \in R, s \in S, t \in T\)
محدودیتهای تخصیص ماشینآلات:
نیازمندی تجهیزات: \(\sum_{e \in E} z_{a,e,t} \geq req_{a,e} \cdot x_{a,t} \quad \forall a \in A, t \in T\)
ظرفیت ماشینآلات: \(\sum_{a \in A} z_{a,e,t} \leq avail_{e,t} \cdot cap_e \quad \forall e \in E, t \in T\)
محدودیتهای مواد و مصالح:
موجودی مواد: \(\sum_{a \in A} w_{a,m,t} \leq stock_{m,t} \quad \forall m \in M, t \in T\)
نیازمندی مواد: \(\sum_{t \in T} w_{a,m,t} \geq req_{a,m} \quad \forall a \in A, m \in M\)
محدودیتهای یکپارچگی:
فعالیت در حال اجرا: \(\sum_{t \in T} x_{a,t} = d_a \quad \forall a \in A\)
تداوم اجرای فعالیت: \(x_{a,t} \geq x_{a,t-1} - (1 - \sum_{r \in R} y_{a,r,t}) \quad \forall a \in A, t \in T \setminus \{1\}\)
عدم تداخل منابع: \(\sum_{a \in A} y_{a,r,t} \leq 1 \quad \forall r \in R, t \in T\) \(\sum_{a \in A} z_{a,e,t} \leq 1 \quad \forall e \in E, t \in T\)
محدودیتهای پروژه:
تکمیل پروژه: \(\sum_{a \in A_p} \sum_{t \in T} x_{a,t} = \sum_{a \in A_p} d_a \quad \forall p \in P\)
محدودیت بودجه: \(totalCost \leq budget_{total}\)
محدودیتهای منطقی و دوگانگی:
رابطه بین متغیرها: \(y_{a,r,t} \leq x_{a,t} \quad \forall a \in A, r \in R, t \in T\) \(z_{a,e,t} \leq x_{a,t} \quad \forall a \in A, e \in E, t \in T\) \(w_{a,m,t} \leq M \cdot x_{a,t} \quad \forall a \in A, m \in M, t \in T\)
محدودیتهای دامنه متغیرها:
متغیرهای باینری: \(x_{a,t}, y_{a,r,t}, z_{a,e,t} \in \{0,1\}\)
متغیرهای غیرمنفی: \(start_a, end_a, projectDelay_p, totalCost \geq 0\) \(w_{a,m,t} \geq 0\)
شرح مدل
این مدل ریاضی به صورت کامل مسئله تخصیص منابع در پروژههای آبی را فرموله میکند. مدل ارائه شده یک مسئله برنامهریزی عدد صحیح آمیخته (MILP) است که اهداف چندگانه کاهش زمان، هزینه و افزایش کیفیت تخصیص را همزمان دنبال میکند.
ویژگیهای کلیدی مدل:
- در نظرگیری همزمان زمان، هزینه و کیفیت در تابع هدف
- توجه به محدودیتهای مهارتی نیروی انسانی
- در نظرگیری ظرفیت و در دسترس بودن ماشینآلات
- مدیریت موجودی مواد و مصالح
- رعایت وابستگیهای زمانی بین فعالیتها
- جلوگیری از تداخل در تخصیص منابع
این مدل قابلیت حل با حلکنندههای بهینهسازی پیشرفته مانند Gurobi، CPLEX و GLPK را دارا میباشد و میتواند به عنوان هسته مرکزی سامانه مدیریت هوشمند پروژههای آبی مورد استفاده قرار گیرد.
خروجی و گزارشدهی
خروجی مدل، یک برنامه اجرایی بهینهشده است که شامل موارد زیر است:
- زمانبندی دقیق فعالیتها (Time Schedule): تاریخ شروع و پایان هر فعالیت.
- طرح تخصیص منابع (Resource Allocation Plan): مشخص میکند که هر منبع (نیرو، ماشین) در هر بازه زمانی به کدام فعالیت اختصاص مییابد.
- گزارش توجیهی هوشمند: برای ایجاد شفافیت و امکان راستیآزمایی توسط کارشناسان، سامانه برای هر تصمیم کلیدی، یک توضیح متنی مبتنی بر دادهها تولید میکند. به عنوان مثال: “فعالیت حفاری زودتر از زمان ممکن آغاز نشد، زیرا ماشین حفاری X طبق محدودیت اعلام شده تا تاریخ Y در پروژه دیگر مشغول به کار است.”
این خروجیها از طریق یک داشبورد مدیریتی آنلاین و به صورت گرافیکی و جدولی در اختیار مدیران قرار میگیرد و امکان رصد بلادرنگ پیشرفت پروژه و شبیهسازی سناریوهای مختلف را فراهم میآورد. نمونه ای از ساختار داده خروجی مورد انتظار در زیر ارایه می شود:
زمانبندی بهینه فعالیتها
{
"optimal_schedule": {
"total_project_duration": 145,
"makespan": 145,
"activities_timing": [
{
"activity_id": "A1",
"description": "حفاری اولیه",
"start_time": 1,
"end_time": 15,
"duration": 14,
"project": "PRJ-2024-001",
"critical_path": true
},
{
"activity_id": "A2",
"description": "اجرای هسته رسی",
"start_time": 16,
"end_time": 45,
"duration": 29,
"project": "PRJ-2024-001",
"critical_path": true
},
{
"activity_id": "A101",
"description": "تخریب بخش های فرسوده",
"start_time": 5,
"end_time": 20,
"duration": 15,
"project": "PRJ-2024-002",
"critical_path": false
}
],
"project_completion": [
{
"project_id": "PRJ-2024-001",
"completion_time": 145,
"deadline": 150,
"delay": 0,
"status": "ON_TIME"
},
{
"project_id": "PRJ-2024-002",
"completion_time": 90,
"deadline": 100,
"delay": 0,
"status": "ON_TIME"
}
]
}
}
طرح تخصیص منابع
{
"resource_allocation": {
"human_resources": [
{
"resource_id": "HR001",
"name": "مهندس عمران ارشد",
"allocations": [
{
"activity_id": "A1",
"project_id": "PRJ-2024-001",
"start_day": 1,
"end_day": 15,
"daily_hours": 8,
"total_hours": 112,
"skill_utilization": 0.95
},
{
"activity_id": "A2",
"project_id": "PRJ-2024-001",
"start_day": 30,
"end_day": 45,
"daily_hours": 6,
"total_hours": 90,
"skill_utilization": 0.92
}
],
"utilization_rate": 0.87,
"total_allocated_hours": 202
}
],
"equipment_allocation": [
{
"equipment_id": "EQ001",
"type": "بیل مکانیکی",
"allocations": [
{
"activity_id": "A1",
"project_id": "PRJ-2024-001",
"start_day": 1,
"end_day": 15,
"daily_usage": 7,
"total_usage": 105
}
],
"utilization_rate": 0.72,
"downtime": 40
}
],
"material_consumption": [
{
"material_id": "M001",
"type": "سیمان",
"total_consumption": 450,
"unit": "تن",
"consumption_plan": [
{
"activity_id": "A2",
"quantity": 300,
"day": 20
},
{
"activity_id": "A102",
"quantity": 150,
"day": 25
}
]
}
]
}
}
گزارش توجیهی هوشمند
{
"optimization_justification": {
"objective_value": 1245000000,
"component_breakdown": {
"time_component": 0,
"cost_component": 1245000000,
"quality_penalty": 12500000
},
"key_decisions_explanation": [
{
"decision": "تاخیر در شروع فعالیت A2",
"explanation": "فعالیت A2 به دلیل عدم دسترسی به ماشین حفاری EQ002 تا روز 16 به تعویق افتاد. این ماشین تا روز 15 در پروژه PRJ-2024-003 مشغول بوده است.",
"impact": {
"time_impact": "+5 days",
"cost_impact": "+25000000",
"justification": "اجتناب از هزینه اجاره ماشین اضافی"
}
},
{
"decision": "تخصیس نیروی HR005 به فعالیت A101",
"explanation": "نیروی HR005 با وجود مهارت پایینتر (0.8 در مقابل 0.95) به این فعالیت تخصیص یافت زیرا نیروی با مهارت بالاتر (HR001) در فعالیت بحرانی A1 مورد نیاز بود.",
"impact": {
"quality_impact": "-0.15",
"cost_saving": "-15000000",
"justification": "اولویتدهی به فعالیتهای بحرانی"
}
},
{
"decision": "موازیسازی فعالیتهای A5 و A6",
"explanation": "این دو فعالیت با وجود وابستگی جزئی به صورت موازی برنامهریزی شدند زیرا تاخیر در A5 باعث تاخیر کل پروژه میشد.",
"impact": {
"time_saving": "+12 days",
"risk": "افزایش هزینه نظارت",
"justification": "اجتناب از تاخیر 12 روزه در پروژه"
}
}
],
"constraint_violations": [
{
"constraint": "حداکثر نیروی انسانی روزانه",
"violation": "روز 25: 52 نیرو (محدودیت: 50)",
"penalty": 5000000,
"justification": "فعالیت اضطراری A10 نیاز به 2 نیروی اضافی داشت"
}
],
"sensitivity_analysis": [
{
"parameter": "ضریب زمان (α)",
"current_value": 0.6,
"impact": "افزایش به 0.7 باعث کاهش 8 روزه در زمان کل میشود اما هزینه 8% افزایش مییابد",
"recommendation": "مقدار فعلی بهینه است"
},
{
"parameter": "هزینه اجاره ماشینآلات",
"impact": "افزایش 10% هزینه اجاره، طرح تخصیص را تغییر نمیدهد",
"robustness": "HIGH"
}
]
}
}
شاخصهای عملکرد بهینهسازی
{
"performance_metrics": {
"time_metrics": {
"total_project_duration": 145,
"average_activity_delay": 2.3,
"critical_path_length": 145,
"schedule_robustness": 0.87
},
"cost_metrics": {
"total_cost": 1245000000,
"human_resource_cost": 450000000,
"equipment_cost": 395000000,
"material_cost": 400000000,
"penalty_cost": 12500000,
"cost_variance": "+5.2%",
"budget_utilization": 0.83
},
"resource_metrics": {
"human_resource_utilization": 0.78,
"equipment_utilization": 0.72,
"skill_matching_quality": 0.89,
"resource_conflicts": 3
},
"quality_metrics": {
"allocation_quality_score": 0.85,
"constraint_satisfaction": 0.96,
"solution_optimality_gap": 0.02,
"computation_time": "45 seconds"
}
}
}
توصیههای اجرایی هوشمند
{
"executive_recommendations": [
{
"priority": "HIGH",
"recommendation": "تامین 2 دستگاه بیل مکانیکی اضافی در روزهای 20-25",
"reason": "پیک مصرف در این بازه باعث کاهش بهرهوری 15 درصد میشود",
"impact": "افزایش بهرهوری 15 درصد، کاهش زمان 3 روزه"
},
{
"priority": "MEDIUM",
"recommendation": "آموزش نیروهای HR008 و HR009 برای مهارت بتنریزی",
"reason": "کمبود نیروی متخصص در فعالیت A102",
"impact": "کاهش هزینه outsourcing به میزان 40 میلیون تومان"
},
{
"priority": "LOW",
"recommendation": "خرید زودهنگام مصالح برای فعالیت A15",
"reason": "افزایش پیشبینیشده قیمت سیمان در ماه آینده",
"impact": "صرفهجویی 25 میلیون تومانی"
}
],
"risk_assessment": [
{
"risk": "تاخیر در تحویل مصالح",
"probability": "MEDIUM",
"impact": "HIGH",
"mitigation": "انعقاد قرارداد با دو تامین کننده"
},
{
"risk": "خرابی ماشینآلات",
"probability": "LOW",
"impact": "HIGH",
"mitigation": "قرارداد پشتیبان با شرکت اجاره ماشینآلات"
}
]
}
ارتباط با مدلهای زبانی بزرگ
هدف منحصر بفرد این پروژه ارتباط بین کاربر و داده های دیتابیس های سنتی مثل SQL ( که در اینجا بصورت json آمده است ) بنحوی است که ارتباطی آسان و با زبان طبیعی انسان باشد به این دلیل این بخش از پروپوزال به ارایه این کار اختصاص دارد. ارایه پرامپت مناسب از جمله بخشهای این ماژول می باشد که اشاره ای به آن می شود:
ملاحظات و بهترینروشهای ارتباط با LLM
امنیت و حریم خصوصی دادهها
- عدم اشتراکگذاری دادههای حساس: از ارسال اطلاعات محرمانه شرکت، ارقام مالی دقیق و اطلاعات شخصی پرسنل خودداری شود.
- استفاده از دادههای نمونه: برای تست اولیه از دادههای ساختگی با ساختار واقعی استفاده گردد.
- رمزنگاری ارتباطات: اطمینان از استفاده از APIهای امن و رمزنگاری شده.
بهینهسازی پرامپت
- ساختاردهی واضح: استفاده از بخشهای مجزا برای داده، درخواست و فرمت خروجی
- محدود کردن دامنه: تعریف دقیق حوزه تخصصی مورد نیاز
- شامل کردن مثال: ارائه نمونههای عملی برای درک بهتر انتظارات
- تعیین فرمت خروجی: مشخص کردن دقیق ساختار JSON مورد انتظار
مدیریت خطا و اعتبارسنجی
- اعتبارسنجی ساختاری: بررسی صحت فرمت JSON قبل و بعد از ارسال
- کنترل کیفیت خروجی: اطمینان از کامل بودن تمام بخشهای درخواست شده
- مدیریت نرخ خطا: پیادهسازی مکانیزم تکرار برای خطاهای موقت
- لاگگیری کامل: ثبت تمام تعاملات برای تحلیل و بهبود
ملاحظات فنی
- مدیریت توکن: توجه به محدودیت طول پرامپت و بهینهسازی محتوا
- زمانبندی درخواستها: جلوگیری از ارسال همزمان درخواستهای زیاد
- کشسازی پاسخها: ذخیره پاسخهای تکراری برای بهبود عملکرد
- آپدیت مدل: بهرهگیری از آخرین نسخههای مدل برای دقت بهتر
هدف کلی
ایجاد سیستم مدیریت هوشمند پروژه برای پروژههای آبی با هدف افزایش سرعت اجرا، کاهش هزینه، بهینهسازی ماشینآلات و مدیریت مؤثر نیروی انسانی.
اهداف جزئی
- کاهش میانگین زمان اجرای پروژهها
- کاهش هزینههای اجرایی
- بهینهسازی استفاده از ماشینآلات
- تخصیص هوشمند نیروی انسانی
- پیادهسازی مدلهای پیشبینی
- رصد آنلاین و افزایش شفافیت تصمیمگیری
گزارش توجیهی پروژه
وضعیت فعلی
مدیریت سنتی پروژهها باعث تأخیر، هزینه بالا و بهرهوری پایین شده است.
مزایا
- فنی: افزایش بهرهوری و پیشبینی تأخیرها
- اقتصادی: کاهش هزینه و استهلاک
- اجتماعی: ارتقای کیفیت خدمات آبی
- زیستمحیطی: کاهش مصرف سوخت و اثرات محیطی
مشخصات اجرایی پروژه
مراحل اجرایی
- جمعآوری دادههای تاریخی پروژهها
- طراحی مدلهای هوش مصنوعی و بهینهسازی
- پیادهسازی ماژول تخصیص منابع
- طراحی داشبورد مدیریتی
- آموزش و استقرار سامانه
- پایلوت و ارزیابی عملکرد
محصول نهایی پروژه
معماری و اجزای اصلی سامانه
پروژه مدیریت هوشمند پروژههای آبی در قالب یک سامانه یکپارچه نرمافزاری ارائه میگردد که از چهار لایه اصلی تشکیل شده است:
نرمافزار تخصیص و مدیریت هوشمند پروژهها
هسته مرکزی بهینهسازی
- موتور برنامهریزی عدد صحیح آمیخته (MILP):
- پیادهسازی مدل ریاضی پیشرفته با قابلیت حل مسائل در مقیاس بزرگ
- پشتیبانی از توابع هدف چندگانه (زمان، هزینه، کیفیت)
- قابلیت پردازش همزمان تا ۵۰ پروژه با ۵۰۰ فعالیت
- زمان حل کمتر از ۱۰ دقیقه برای مسائل با ابعاد معمول
- ماژولهای تخصصی:
- مدیریت منابع انسانی: تخصیص بهینه بر اساس مهارت، تجربه و در دسترس بودن
- مدیریت ماشینآلات: زمانبندی و تخصیص تجهیزات با درنظرگیری ظرفیت و قابلیتها
- مدیریت مصالح: برنامهریزی تامین، انبارداری و مصرف مواد
- مدیریت مالی: کنترل بودجه، جریان نقدینگی و هزینهها
- قابلیتهای پیشرفته:
- تحلیل حساسیت پارامترهای کلیدی
- شبیهسازی سناریوهای مختلف تصمیمگیری
- بهینهسازی مبتنی بر ریسک و عدم قطعیت
- یادگیری تطبیقی از دادههای تاریخی
ویژگیهای فنی نرمافزار
{
"technical_specifications": {
"backend_technology": {
"framework": "Python Flask/FastAPI",
"optimization_engine": "PULP/Gurobi/CPLEX",
"database": "PostgreSQL with PostGIS",
"cache": "Redis for real-time data",
"authentication": "OAuth2 + JWT"
},
"performance_metrics": {
"max_concurrent_users": 100,
"response_time": "< 3 seconds",
"data_processing": "Up to 10,000 activities",
"uptime_guarantee": "99.5%"
},
"integration_capabilities": {
"apis": ["RESTful JSON API", "GraphQL"],
"data_formats": ["JSON", "XML", "Excel", "CSV"],
"external_systems": ["ERP", "CMMS", "GIS", "Accounting"]
}
}
}
داشبورد مدیریتی آنلاین
ماژولهای بصری و گزارشدهی
- پنل نظارت بلادرنگ:
- نمایش وضعیت جاری تمام پروژهها بر روی نقشه GIS
- مانیتورینگ پیشرفت فعالیتها با نمودارهای گانت
- هشدارهای خودکار برای انحراف از برنامه
- نمایش مصرف منابع به صورت لحظهای
- گزارشهای تحلیلی تعاملی:
- گزارشهای مقایسهای پروژهها
- نمودارهای پراکندگی ریسک و بازده
- داشبوردهای قابل تنظیم برای سطوح مختلف مدیریتی
ویژگیهای رابط کاربری
{
"dashboard_features": {
"user_interface": {
"technology": "React.js with TypeScript",
"design_system": "Material-UI",
"responsive_design": "Mobile-first approach",
"accessibility": "WCAG 2.1 compliant"
},
"visualization_components": {
"maps": "Interactive GIS with OpenLayers",
"charts": "D3.js for custom visualizations",
"tables": "Ag-Grid for large datasets",
"reports": "Dynamic PDF/Excel export"
},
"user_experience": {
"multi_language": "Persian/English support",
"role_based_access": "5 predefined user roles",
"customizable_views": "Personalized dashboards",
"offline_capability": "Limited functionality offline"
}
}
}
گزارش فنی و تحلیلی
مستندات فنی جامع
- گزارش مهندسی تفصیلی:
- تحلیل کامل مدل ریاضی و الگوریتمهای به کار رفته
- مستندات معماری سامانه و طراحی پایگاه داده
- گزارشهای عملکردی و بنچمارکهای تست
- تحلیل امنیتی و راهکارهای حفاظت داده
- گزارشهای تحلیلی پروژه:
- تحلیل اقتصادی و مالی پروژهها
- ارزیابی ریسک و برنامههای مدیریت ریسک
- گزارشهای مقایسهای با روشهای سنتی
- سنجش تاثیرات زیستمحیطی و اجتماعی
- مستندات تضمین کیفیت:
- طرح تست و نتایج آزمونهای عملکردی
- گزارش بازبینی کد و ارزیابی امنیتی
- مستندات استانداردهای پیادهسازی
- گواهیهای انطباق با استانداردهای ملی
فرمتهای خروجی گزارش
{
"reporting_system": {
"output_formats": {
"technical_reports": ["PDF", "DOCX", "HTML"],
"data_exports": ["Excel", "CSV", "JSON"],
"presentations": ["PowerPoint", "PDF"],
"dashboards": ["Interactive Web", "Mobile App"]
},
"report_types": {
"executive_summary": "For senior management",
"technical_analysis": "For engineering teams",
"financial_review": "For finance department",
"operational_dashboard": "For project managers"
},
"automation_features": {
"scheduled_reporting": "Daily/Weekly/Monthly",
"real_time_alerts": "Threshold-based notifications",
"custom_templates": "Company-branded reports",
"data_visualization": "Auto-generated charts and graphs"
}
}
}

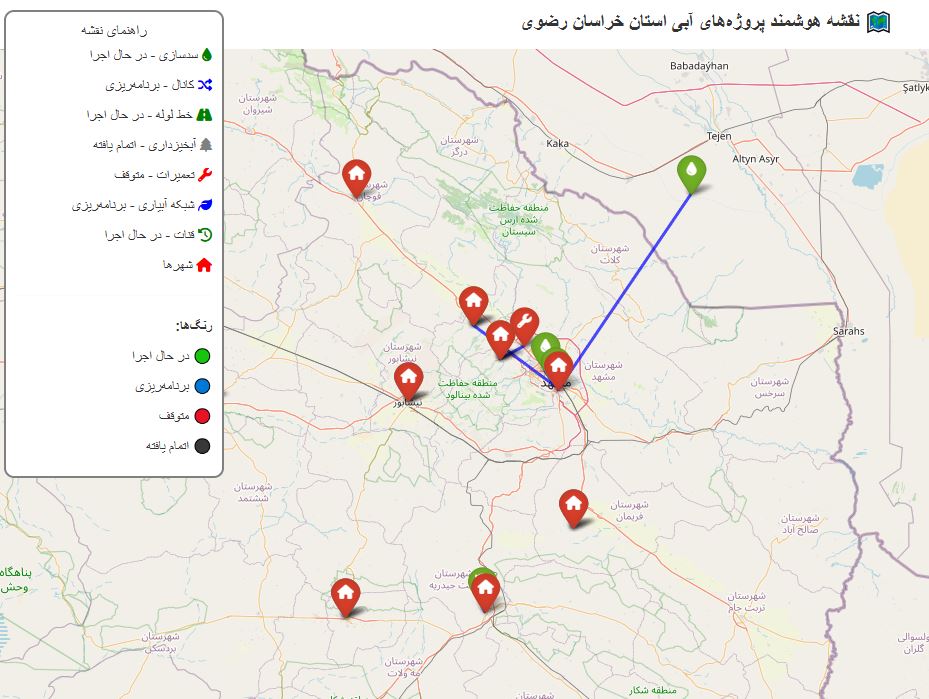

نمونه نقشه GIS برای مدیریت پروژههای آبی در خراسان رضوی
مفهوم نقشه هوشمند در سامانه مدیریت پروژه
نقشه GIS در این سامانه به عنوان یک رابط بصری و تعاملی عمل میکند که امکان درک سریع و جامع از توزیع جغرافیایی پروژهها، منابع و فعالیتها را فراهم میآورد. این نقشه صرفاً نمایش موقعیتها نیست، بلکه یک ابزار تصمیمساز هوشمند است.
ساختار دادههای مکانی نمونه
موقعیتهای جغرافیایی شاخص در خراسان رضوی
{
"geographic_reference_points": {
"mashhad_city_center": {
"name": "مرکز شهر مشهد",
"lat": 36.2605,
"lon": 59.6168,
"type": "administrative_center"
},
"major_water_projects": {
"doosti_dam": {
"name": "سد دوستی",
"lat": 37.1234,
"lon": 60.3456,
"type": "dam",
"capacity": "1250 MCM"
},
"kardeh_dam": {
"name": "سد کارده",
"lat": 36.4567,
"lon": 59.4321,
"type": "dam",
"capacity": "80 MCM"
},
"torogh_dam": {
"name": "سد طرق",
"lat": 36.3456,
"lon": 59.5432,
"type": "dam",
"capacity": "42 MCM"
}
},
"infrastructure_networks": {
"main_canals": [
{
"name": "کانال اصلی انتقال آب مشهد",
"coordinates": [
[36.2605, 59.6168],
[36.3000, 59.6500],
[36.3500, 59.7000]
],
"length_km": 45,
"capacity": "15 m3/s"
}
],
"water_treatment_plants": [
{
"name": "تصفیه خانه مشهد",
"lat": 36.3123,
"lon": 59.5678,
"capacity": "300,000 m3/day"
}
]
}
}
}
نمونه نقشه تعاملی پروژههای آبی
نمونه از خروجی برنامه روی نقشه را می توان اینجا مشاهده کرد
دادههای مکانی نمونه برای استان خراسان رضوی
مناطق عملیاتی اصلی
| منطقه | عرض جغرافیایی | طول جغرافیایی | پروژههای شاخص |
| مشهد | 36.2605 | 59.6168 |
- شبکه توزیع آب شهری
- تصفیه خانه مرکزی
-
خطوط انتقال حومه نیشابور 36.2140 58.7960 - کانالهای آبیاری
- چاههای عمیق
-
سدهای خاکی سبزوار 36.2150 57.6810 - پروژههای آبخیزداری
- سدهای تنظیمی
-
شبکه آبیاری تربت حیدریه 35.2730 59.2190 - قنوات مرمت
- استخرهای ذخیره
-
سیستم آبیاری تحت فشار
مزایای استفاده از نقشه هوشمند در مدیریت پروژه
- درک فضایی: نمایش گرافیکی روابط جغرافیایی بین پروژهها و منابع
- بهینهسازی لجستیک: برنامهریزی مسیرهای تردد و انتقال تجهیزات
- پایش بلادرنگ: نظارت بر موقعیت تیمها و تجهیزات به صورت Real-time
- تحلیل تاثیرات: ارزیابی اثرات محیطی و اجتماعی پروژهها
- تصمیمگیری مبتنی بر مکان: تخصیص منابع بر اساس نزدیکی جغرافیایی
- مدیریت بحران: واکنش سریع به حوادث و شرایط اضطراری
پیادهسازی فنی
{
"gis_technology_stack": {
"map_engine": "OpenLayers / Leaflet",
"spatial_database": "PostgreSQL + PostGIS",
"coordinate_system": "WGS84 (EPSG:4326)",
"base_maps": [
"OpenStreetMap",
"Google Maps Satellite",
"National Cartographic Center"
],
"real_time_features": {
"gps_tracking": "For equipment and teams",
"live_updates": "WebSocket connections",
"offline_capability": "Cached map tiles"
}
}
}
این نقشه هوشمند به مدیران امکان میدهد تا به جای بررسی جداول و گزارشهای متنی، به صورت بصری و تعاملی وضعیت پروژهها را درک کرده و تصمیمهای بهتری اتخاذ نمایند.
مستندات آموزشی و اجرایی
بسته جامع آموزشی
- مستندات کاربری:
- راهنمای کاربری جامع با مثالهای عملی
- فیلمهای آموزشی گام به گام
- مجموعه تمرینها و سناریوهای کاربردی
- راهنمای عیبیابی و حل مشکلات متداول
- مستندات فنی اجرایی:
- راهنمای نصب و استقرار سامانه
- مستندات پیکربندی و تنظیمات
- راهنمای یکپارچهسازی با سیستمهای موجود
- دستورالعملهای پشتیبانگیری و بازیابی
اقلام اطلاعاتی مورد نیاز
- دادههای تاریخی پروژهها (هزینه، زمان، ماشینآلات، نیروی انسانی)
- دادههای ماشینآلات و وضعیت عملکرد
- دادههای نیروی انسانی (تخصص، سابقه، موقعیت)
- دادههای محیطی (آبوهوا، تأمین مصالح)
- دسترسی به سیستمهای موجود شرکت (ERP یا CMMS)
- ارایه کامل اطلاعات و همکاری در جهت تسلط بر سیستم کاری موجود
پیوست ها
محدودیتهای تکنولوژیکی
“محدودیتهای تکنولوژیکی: توالی اجباری فعالیتها (وابستگیهای FS, SS, FF, SF)، مدت زمان حداقلی یا حداکثری فعالیتها”
به این معنی است که:
۱. وابستگیهای فعالیتها (FS, SS, FF, SF) اینها روابط زمانی بین فعالیتهای مختلف در یک پروژه هستند:
FS (Finish-to-Start): فعالیت B نمیتواند شروع شود تا زمانی که فعالیت A به پایان رسیده باشد مثال: “ساخت فونداسیون” باید قبل از “ساخت دیوار” تمام شود SS (Start-to-Start): فعالیت B نمیتواند شروع شود تا زمانی که فعالیت A شروع شود مثال: “نصب لولهکشی” و “نصب الکتریکی” میتوانند همزمان شروع شوند FF (Finish-to-Finish): فعالیت B نمیتواند به پایان برسد تا زمانی که فعالیت A به پایان رسیده باشد مثال: “نصب سقف” و “نصب نورپردازی” باید همزمان تمام شوند SF (Start-to-Finish): فعالیت B نمیتواند به پایان برسد تا زمانی که فعالیت A شروع شود کمتر رایج است، مثال: “نصب سیستم امنیتی” باید قبل از “تحویل پروژه” تمام شود ۲. مدت زمان حداقلی یا حداکثری فعالیتها حداقلی: یک فعالیت نمیتواند سریعتر از یک زمان مشخص انجام شود مثال: “بتنریزی” حداقل ۲۴ ساعت زمان نیاز دارد تا خشک شود حداکثری: یک فعالیت نمیتواند بیشتر از یک زمان مشخص طول بکشد مثال: “نصب تجهیزات” نباید بیشتر از ۳ روز طول بکشد کاربرد در پروژههای آب: در پروژههای آبی مانند سدها، کانالها یا شبکههای آبرسانی، این محدودیتها بسیار مهم هستند:
وابستگیهای FS: “حفاری” باید قبل از “بتنریزی” تمام شود وابستگیهای SS: “آمادهسازی زمین” و “تجهیز ماشینآلات” میتوانند همزمان شروع شوند مدت زمان حداقلی: “جوشکاری لولهها” نیاز به زمان خنک شدن دارد مدت زمان حداکثری: “تخلیه آب از سد” باید در زمان مشخصی انجام شود این محدودیتها در مدل بهینهسازی MILP که در پروپوزال شما ذکر شده، به عنوان قیدهای اصلی وارد میشوند تا برنامهریزی پروژه واقعبینانه و قابل اجرا باشد.
تناقض
هوش مصنوعی میتواند با تحلیل دادههایی مانند پیشبینی آبوهوا، الگوی مصرف و رشد جمعیت، به بهینهسازی شبکههای توزیع آب، پیشبینی خرابی تجهیزات، تشخیص نشت و کاهش مصرف انرژی در تصفیهخانههای فاضلاب کمک کند. همچنین در بخش کشاورزی، با تحلیل رطوبت خاک و ویژگیهای محصول، به صرفهجویی در مصرف آب منجر شود. با این حال، توسعه هوش مصنوعی خود به منابع آبی قابل توجهی نیاز دارد، بهطوریکه مراکز داده برای خنکسازی پردازندهها و تولید انرژی مرتبط، مقادیر زیادی آب مصرف میکنند. این مسئله تناقضی را ایجاد میکند: از یک سو هوش مصنوعی میتواند مدیریت آب را بهبود بخشد و از سوی دیگر به دلیل مصرف آب بالا، ممکن است با نیازهای جوامع محلی رقابت کند. برای حل این تناقض، همکاری بین ذینفعان، نوآوری در فناوریهای خنکسازی مراکز داده و استفاده از راهحلهایی مانند بازیافت آب ضروری است. در نهایت، اگرچه هوش مصنوعی فرصتهای بیسابقهای برای مقابله با بحران آب فراهم میکند، اما تعادل بین رشد آن و حفظ منابع آبی نیازمند تلاش جمعی است.
